您當前的位置:首頁 > 新聞中心 > 媒體聚焦

                    南寧地鐵3號線全線“洞通”

                    • 發布時間:2018-04-17
                    • 信息來源:南寧晚報
                    • 作者:王志鵬
                    字體大小:

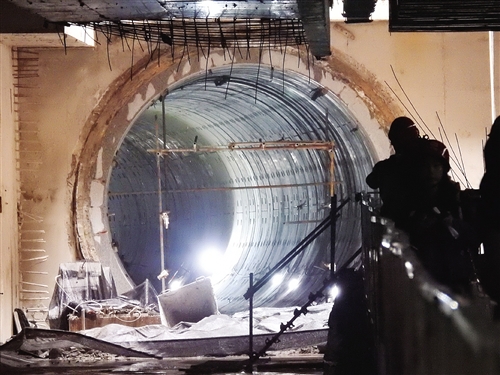

                    昨日上午,記者在南寧地鐵3號線金湖廣場站施工現場,見到了打通全線隧道的盾構機刀盤。3號線金湖廣場站—埌西站區間右線施工的盾構機已經于本月9日貫通,至此3號線48個單線區間隧道已全部貫通,累計掘進里程48公里, 標志著南寧市地鐵3號線全線隧道“洞通”。據悉,南寧地鐵3號線計劃于明年6月開通試運營。

                    金湖廣場站

                    換乘通道連接1號線與3號線

                    地鐵3號線金湖廣場站位于金湖路與民族大道交叉路口北側,沿金湖路呈南北走向敷設,該站是地鐵3號線第14座車站,也是1、3號線的換乘站。車站分為四層,站廳層設在負二層,站臺層在負四層,共設置4個出入口。

                    昨日上午,3號線金湖廣場站現場主體施工已接近尾聲,沿著施工樓梯進入負一層后,已經可以看到整個車站的雛形。由于地鐵3號線在這里下穿地鐵1號線,因此導致該站站廳層低于1號線站廳層,按照設計,兩個金湖廣場站的換乘通道還將設置一部扶梯。

                    在地鐵3號線金湖廣場站—埌西站區間的右線,可以看到已經完成“掘地”任務的盾構機。據介紹,本月9日,盾構機刀盤在此破壁而出,實現3號線48個單線區間隧道全部貫通,累計掘進里程48公里, 標志著南寧市地鐵3號線全線隧道“洞通”。

                    盾構機掘進 新“南寧速度”最快達425米/月

                    地鐵3號線為南寧市西北—東南方向骨干線,北起高新區科園大道站,南至五象新區平良立交站,線路全長約27.9km,均為地下線,共設置23座車站,其中有7座換乘站,區間隧道均采用盾構法施工。

                    自2016年4月26日,廣西規劃館站—慶歌路站區間左線全線第一臺盾構機始發至最后一臺盾構機順利出洞,歷經713個日夜奮戰,3號線按期實現了“洞通”里程碑節點工程目標。

                    據介紹,3號線先后投入29臺盾構機,月均掘進197米/臺,其中掘進速度最快的北秀區間達425米/月,創造了新的“南寧速度”。

                    3號線2標指揮部總工艾厚軍介紹說,3號線建成區部分建設難度比1、2號線要高出不少。如金湖廣場站需要盾構下穿已經運營的地鐵1號線,“基本為上軟下硬的地質條件,容易引發擾動導致沉降”,在全體施工人員的努力下最終成功實現了2次下穿1號線,最大沉降量僅2.7mm,開辟了南寧隧道施工首次穿越既有運營地鐵線路的先河。

                    建設難度大 老舊房屋群、邕江都是硬骨頭

                    在盾構機出洞口,現場的宣傳板標注著金湖廣場站—埌西站區間右線區間多處盾構難點,其中盾構線路距離建筑物最近的位置甚至還不足兩米。南寧軌道交通集團建設分公司土建三部項目主管田闖介紹,3號線盾構施工穿越老舊房屋約230棟,近距離側穿多棟高大建筑物。各區間隧道施工盾構機下穿建筑物前,均按照設計要求對房屋采取加固等措施,有效控制了地表及建筑物變形,未出現任何開裂,成功確保地面及建筑物沉降在允許范圍以內。此外,盾構下穿柳南、南廣高鐵段時,通過自動化檢測實時反饋數據,對各項掘進參數進行優化,最終實現最大沉降量僅2mm。

                    青秀山站—市博物館站區間盾構是南寧地鐵項目迄今為止里程最長,埋深最大(最大埋深61.8 米),圍巖最硬的盾構隧道,幾乎涵蓋了南寧盾構施工遇到的所有地層,雙線隧道累計開倉換刀13次、更換刀具586把,平均每掘進204環需換刀1次。

                    接下來,南寧地鐵3號線建設以軌通、電通為工期控制點。隨著3號線的全線洞通和23個車站的全部封頂,軌通、電通和其余附屬工程也加快了建設的腳步,其中出入口已完成49個,占目標任務48%;完成風亭32座,占目標任務55%;完成區間聯絡通道20個,占目標任務69%;軌道鋪軌完成47%;機電安裝及裝修施工也已全面開展,為3號線如期開通試運營奠定了基礎。

                    知多D

                    地鐵開通要過五關

                    洞通是前提

                    隧道全部貫通

                    軌通是基礎

                    全線軌道鋪設完成

                    電通是血液

                    全線變電所帶電

                    車通是關鍵

                    分為冷滑和熱滑

                    “冷滑”由軌道車加限界模具對區間進行檢測,目的主要是檢查線路沿線是否有侵限的物體

                    “熱滑”是在地鐵運營線路送電的情況下,依靠地鐵試驗列車自行運行,對地鐵供電、信號、通信、線路、機電等系統設備進行全面檢測的一種試驗方式。冷熱滑試驗的完成標志的地鐵列車可以上線運行進行聯調聯試工作。

                    聯調保運營

                    地鐵綜合聯調聯試,其實就是地鐵多系統之間進行的聯合試驗,其目的是驗證各系統的功能、技術指標是否達到了設計要求,聯調聯試完成后即可進行空載試運行。
